灯光方案改到第 8 版?问题出在第一天少分了一件事

GB/T 50034-2024《建筑照明设计标准》2024 年 8 月 1 日起实施,替代 GB 50034-2013,照明功率密度(LPD)限值整体下调(来源:住房和城乡建设部 2024 年第 33 号公告)。标准换版之后,灯光方案变更里跟限值有关的部分要按新版本核一遍——但返工的钱,多半不是出在限值上。

方案改到第八版,多数人第一反应是甲方难缠。实际复盘下来,问题出在第一天少做了一件事。

那件事是把量分成两类:甲方一句话就能改的,和改了要动线的。分完,后面几次调整都只落在参数上。

一、先看代价:一个数,两次返工

我们做过一个公共空间项目,中途甲方把天花标高从 4.5 米改到 6 米。就这一个数:灯位重排、吊点重做、照度重算、回路重配,方案重做两次,两次各压掉两周工期,重新吊装光人工就是三天。

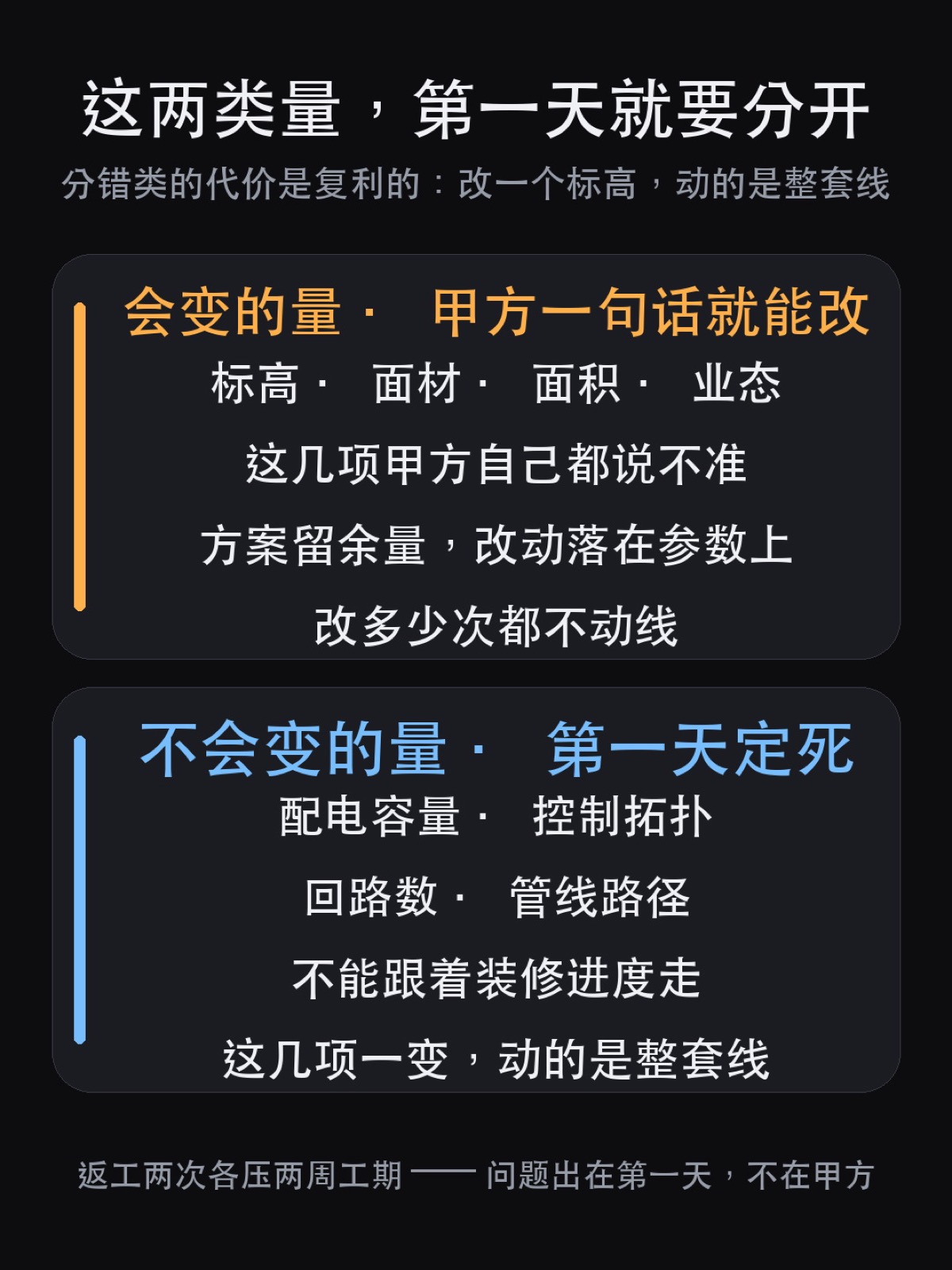

灯光方案变更管理:改图只改参数,还是推倒重来,第一天就定了(图1)
图1

第三次变更来的时候,我把「哪些量会变」这件事写进了方案第一页。后面几次调整,改的都是参数,没有动线。

二、会变的量,和不会变的量

灯光方案变更管理:改图只改参数,还是推倒重来,第一天就定了(图2)
图2

会变的:标高、面材、面积、业态。这几项甲方自己都说不准会不会改。

不会变的:配电容量、控制拓扑、回路数、管线路径。

配电容量和控制拓扑必须第一天定死,不能跟着装修进度走。

分错类的代价是复利的——改一个标高,动的是整套线。反过来,把第二类锁死,第一类怎么改都只落在参数上。

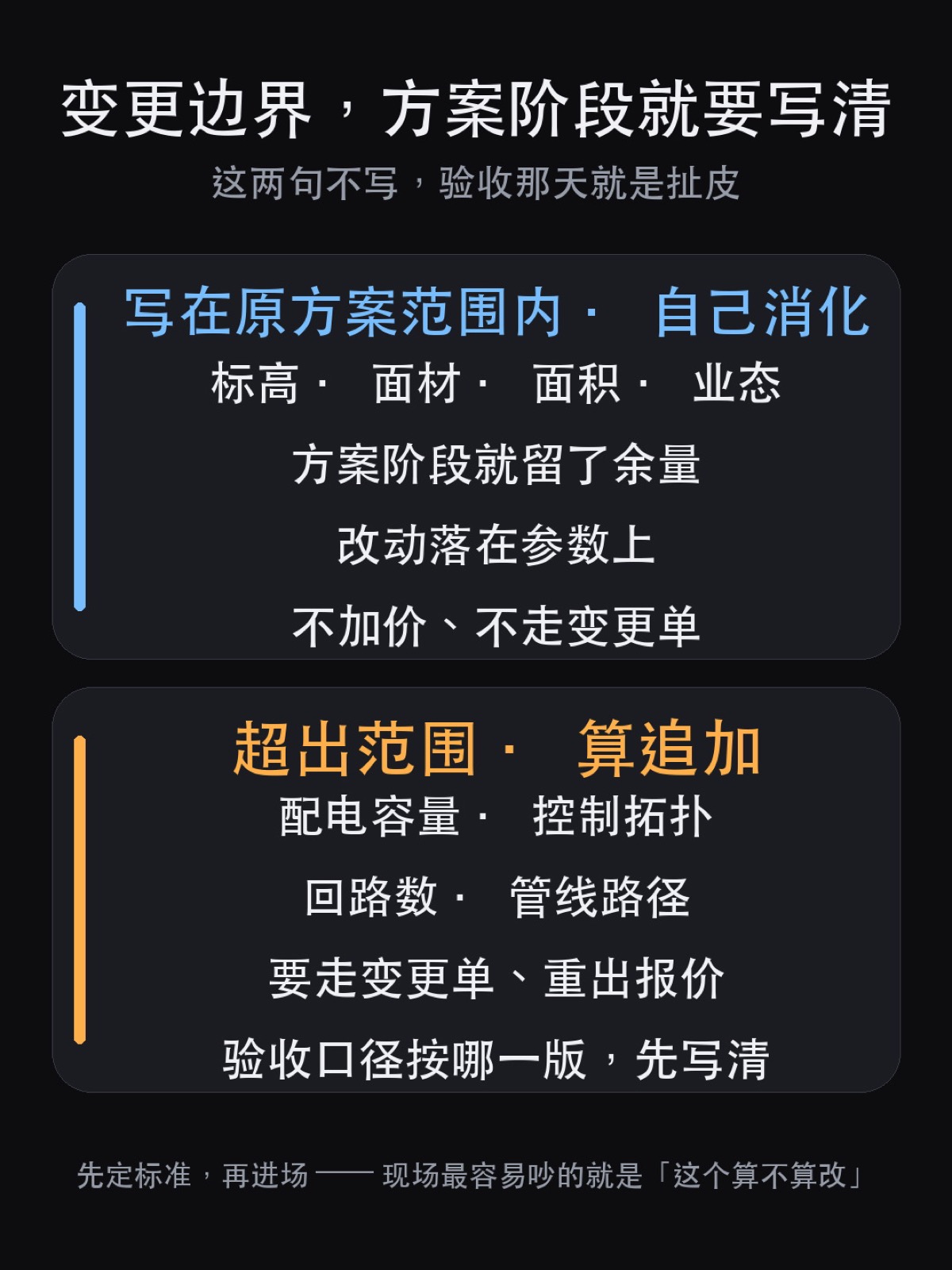

三、回路按场景切,不按灯型切

灯光方案变更管理:改图只改参数,还是推倒重来,第一天就定了(图3)
图3

有一次翻一个改到第七版的方案,回路表是按灯型分的:筒灯一路、线条灯一路、射灯一路。这种分法在施工时省事,在变更时最贵,换一种灯就得重配一次线。

按使用场景切是另一种分法:日常、活动、节庆、保洁。场景不变,线就不动。

如果这个场子后面还要接夜游灯光或灯光秀,按场景切的价值更大。灯光秀的编排几乎每季度改一次,回路按场景分,改的是控制程序;按灯型分,改的是线。

方案能不能改,取决于回路是按场景切的还是按灯型切的。

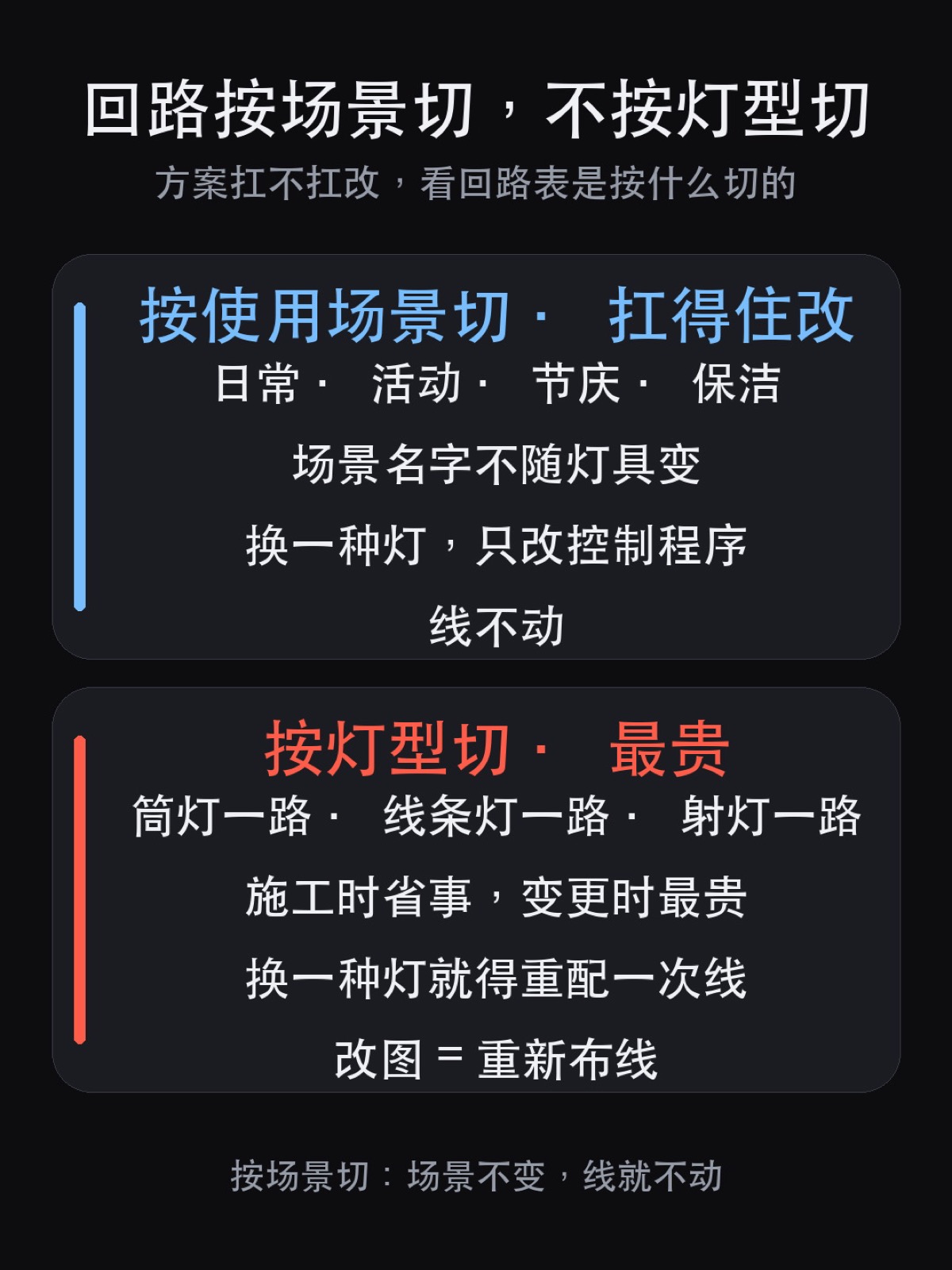

四、控制链路与控制地址余量

灯光方案变更管理:改图只改参数,还是推倒重来,第一天就定了(图4)
图4

主干走 Art-Net 或 sACN,末端落 DMX512。地址必须提前规划,至少预留 20%,不能等现场加点位。

DMX512 一条链路 512 个通道封顶。现场加两个点位,可能就要重排整条链路:重新配地址、重新调试,一个晚上就没了。RDM 的价值在于能在控台上回读每台灯的地址和温度,省掉重新爬架子的时间。

最贵的情况是灯光秀开场前加点位:节目已经在控台上排好,地址一动,整场要重排,彩排时间全部报废。

五、灯具的可调维度,决定变更成本

灯光方案变更管理:改图只改参数,还是推倒重来,第一天就定了(图5)
图5

固定角度的灯,布局一改就得换灯;能调角、能变焦、有条件能调色温的,改图时只动参数。

买灯时省的那点钱,改图时一定都回来了。这条在还在招商、业态没定死的场子上尤其准。

固定角度的灯采购价确实低一档,但布局一改就要换灯,换灯还得重配吊点,改一次就够把当初省下的差价吃回去,工期另算。灯具清单里留一条「可调维度」的备注,将来改图时能省一整轮。

六、变更边界与验收口径

灯光方案变更管理:改图只改参数,还是推倒重来,第一天就定了(图6)
图6

变更边界必须在方案阶段写清楚,不能等到施工。要写明白两件事:哪些改动落在原方案范围内,哪些算追加;验收按哪一版口径执行。

这两句话不写,验收那天就是扯皮。先定标准,再进场。

边界写清楚之后,后面的调整反而快:甲方知道改标高不用重新报价,签得就爽快。把边界说清楚不是把客户推远,是让双方都知道下一步花多少。

七、常被问到的几个问题

问:甲方一直改,方案怎么接?

答:先分清改的是哪一类。改标高、面材、业态,方案留了余量就能接;改回路数和配电容量,那是动线,走变更单。

问:怎么判断一份方案扛不扛改?

答:看回路表按什么切。按场景切的能扛,按灯型切的扛不住。

问:地址和容量预留多少合适?

答:控制地址 20% 起步,配电容量按最终业态再留一档。

问:灯具要不要留可调维度?

答:看变更概率。业态没定死的场子,优先选能调角、能变焦的。

问:文旅夜游这类项目,变更会更多吗?

答:通常更多。夜游灯光要跟着运营节奏调,灯光秀的节目单几乎每季度换,方案得按「节目可变、线路不变」来设计。

问:夜游灯光设计什么时候介入比较合适?

答:和建筑、装修同一轮介入。等装修定完再叫灯光,标高和吊点都已经浇死了,能改的只剩明装。

问:返工的钱一般出在谁头上?

答:看变更边界写没写。写在原方案范围内的自己消化,超出范围的走变更单。没写的,多半是乙方自己吃。

八、收个尾:四个动作

会变的量与不会变的量分开;回路按场景切;控制链路留余量;变更边界写进方案。

四件事做完,改图就只是改参数,不再是重新布线。
