DMX512-A 是 ANSI E1.11,RDM 是 ANSI E1.20,网络那层走 sACN(ANSI E1.31)或者 Art-Net。酒吧灯光和 Livehouse 项目里的协议标准是齐的,可装完不动的动能灯,问题出在链路,不在标准,也不在灯。
【为什么会卡】装完不动、动一半停住、断电之后造型歪掉——这类问题查到最后,多数不在灯具上,在链路:电是怎么分的、信号是怎么走的、断电之后谁来记住位置。
下面按现场会遇到的顺序,把酒吧灯光和 Livehouse 项目里动能灯具的四件事讲清楚。

一、动能灯具和摇头灯,是两种东西
摇头灯动的是光学,动能灯具动的是机构。
摇头灯内部是两块反射镜或者一组棱镜在转,改变的是光束往哪个方向去,灯具本体不动。动能灯具(Kinetic)是整个单元吊在下面升降、旋转、成阵,动的是灯具本身的物理位置,光学部分反而是固定的。
这个区别决定了后面三件事全都不一样:负载不一样、断电之后的状态不一样、安装方式也不一样。选型时不把这两类分开,方案就会在配电和吊装这两处出错。
顺带一句:大多数 Livehouse 用摇头灯加光束就够,钱要优先花在光束角和防眩控制上。动能装置是给「装置本身要当主角」的场子用的,不是标配。
二、供电:启动电流是第一个坑
动能单元里带电机。电机启动那一瞬间的电流比额定运行值高一截,这是电机本身的特性,不是灯的问题。
现场通行的做法是:按额定功率给动能单元留 1.5–2 倍启动余量。这条不是标准条款,是工程做法——留多少,要按电机启动方式和同时启动的台数来定。所有动能单元同时上电,和分组顺序上电,冲击完全不是一个量级。
第二件事是控制回路和动力回路得分开走。动能单元、功放、大功率调光器这三类都是冲击性负载,挤在同一个回路上,任何一台启动,其它设备都会跟着受影响。分区供电在这里不只是安全规范,是效果问题。
【代价】做舞台灯光工程的供配电时,这两条要在配电箱排布阶段就定下来。拖到调试期再改,多耗两三天是常事,场子还得跟着停——这几天的钱不是花在灯上,是花在返工上。

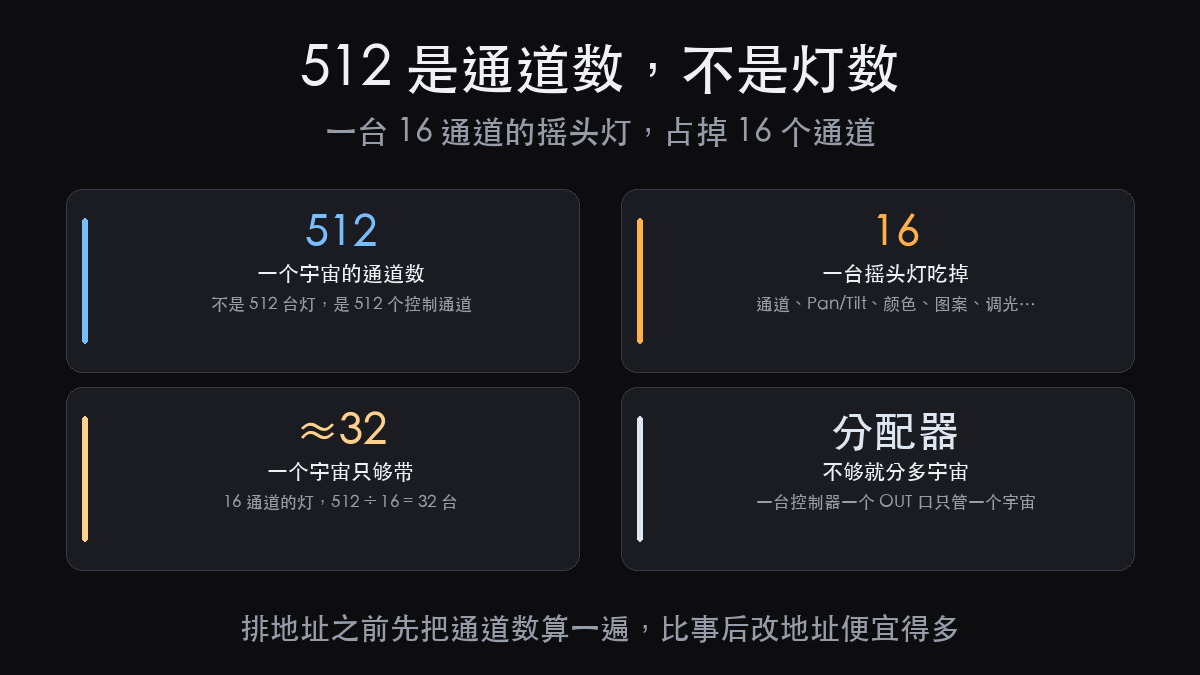

三、协议:48 个单元怎么吃掉一个 universe

DMX512 一路走 512 个通道,这是它的基本单位。
一个三通道的动能单元占 3 个通道。48 个单元就是 144 个通道,一个 universe 直接没了。如果这 48 个单元还要做精细的位置控制,通道数只多不少。
控制层用 Art-Net 或者 sACN 走网络,到设备侧再转成 DMX,这是目前的主流做法——网络层一个口能带的路数远多于 DMX 的 512 路,布线也省。
这里有个容易被忽略的点:网络层到设备侧的转换节点是要供电的,也是要联网的。节点放在哪儿、备不备电、断了怎么办,这些问题在方案阶段不写清楚,调试期就变成现场临时拉线。
灯光控制系统的分层与冗余,讲的其实就是这一层。
四、复位:断电之后,位置是丢的
动能单元断电之后,位置信息是丢的。来电时如果系统不主动回原点,整个造型就是歪的,而且是「看起来在动、其实每一台都不对」的那种歪,肉眼不一定第一时间发现。
所以通电复位(homing)必须写进控制系统的编排里,不是灯具自己的参数。什么时候回原点、要不要分组延时回(避免几十台同时启动把电冲击叠起来)、回原点过程中能不能出光,这三条得在场景表里写死。
演出现场断电、或者某一路跳闸之后再恢复,这条就是救命的。做过现场的人都知道,演出中间造型整体错位,比灯全黑更难处理。
五、不是所有场子都需要动能装置

【判断标准】这一条说给做方案的人。
动能装置的成本不在灯本身,在它带出来的一整条:支撑体系要按动荷载重算、配电要重排、控制通道要重算、维护面要留出来。这四项加起来,往往比灯具那部分的差价大。
判断标准很简单:如果这个场子的核心体验是「音乐 + 光」,摇头灯加光束灯通常就够了。如果装置本身要在视觉上当主角——比如吊装球阵、可升降灯柱、会开合的灯墙——那才是动能装置的位置。
先定这个,再谈预算。
六、吊装:运动机构是动荷载
运动机构是动荷载,不是静荷载。这话的意思是,它工作时会对吊点施加方向和大小都在变的力,不能按「挂一个多重的灯」来算。
所有的吊点承载必须归结构专业复核,这不在灯光专业范围内,也不能靠经验拍。吊装方案要写清楚:一个吊点带几台、吊点之间怎么分配、二次保护怎么做。
二次保护(独立于主吊点的钢丝绳或安全链)是基本要求。动能单元是动的,任何一处松动都会在下一次动作里被放大。
七、噪音:白天调不出来,安静段落才听得见

电机和刹车是有声音的。
白天调试的时候,场地是空的、周围有环境噪音、人也不在听——这个阶段的噪音基本判断不出来。真正听得见,是在演出的安静段落,全场只剩几件乐器的时候。
所以试音阶段必须单独听一遍动能单元的噪音,而且要在没有音乐的时候听。这一条做不到,演出当天才发现,就只能靠调低速度来换,效果打折扣。
八、常被问到的三个问题
问:动能灯具的启动余量到底留多少?
答:按额定功率留 1.5–2 倍是现场通行的做法,不是标准条款。具体数要看电机启动方式和同时启动的台数——全部同时上电,冲击比分组顺序上电大得多。方案里要写下的是「按什么方式上电」,不是只写一个倍数。
问:一个 DMX universe 能带多少台动能单元?
答:看每台占几个通道。三通道的单元,512 ÷ 3 得 170 台——数字好看,但实际不会这么配。要留出备用通道、要考虑到每个单元单独寻址、还要留出以后加设备的余量。48 台三通道单元占 144 个通道,这个量级是安全的,也在现场能查得动的范围内。
问:做过灯光改造的场子,能不能只换灯?
答:多数不行。老场子的配电和控制常常是给老一批灯具配的,动能单元一上去,通道数、回路数、启动电流全变了。只换灯不动配电和控制,前面那三个问题一个都不会解决。这一条建议在预算阶段就讲清楚。
九、收个尾
酒吧灯光和 Livehouse 的动能灯具,选型的难点不在选哪一款灯,在四个配套:供电余量和分区、协议分层和转换节点、断电复位写进场景表、吊装按动荷载复核。
这四件事都在效果图上看不见,但它们决定这个装置能不能一直好好地动下去。先定链路,再定预算。
如果你手上有一个酒吧或 Livehouse 的灯光项目,可以把层高、吊点情况、改造还是新建、以及现在配电的大致情况发我,我先出一版可行性和需要提前确认的条件清单,不收费。
—
