新建剧场最容易压错的一步,多半不是装修,是装修之前那串看不见的工序:从建筑照明、城市界面的灯光秀,到舞台机械、观众厅声学和面光桥上的灯位,没有一样在竣工清单上,可排期就是不敢往外放。这类活的第一步是反过来的:先别急着比灯有多亮,先排“哪一步必须在哪一步前面”。
据公开报道,上海大歌剧院(“中国扇”)2026 年 10 月 17 日在上海浦东黄浦江畔正式启幕,同步举行第二十五届中国上海国际艺术节开幕音乐会;这座剧院 2019 年 12 月 18 日动工、历时约 6 年、2026 年 6 月完成竣工验收备案,三个厅合计约 4200 座。对做工程的人来说,真正值得看的是「竣工验收」到「正式开幕」之间那一段:2026 年 8 月 15 日起,剧院启动 10 场内部压力测试,用真实剧目、真实观众把剧场当“样机”跑了一遍。
一、先看难题:新剧场为什么偏偏卡在「竣工到开幕」这一段
新剧场的活,很多人在开演前才发现问题:台下机械没联动过、声场没跑过、面光桥上的灯位没法再调。

据公开报道,上海大歌剧院 2026 年 10 月 17 日正式启幕,同步举行第二十五届中国上海国际艺术节开幕音乐会;
这座剧院 2019 年 12 月 18 日动工、历时约 6 年、2026 年 6 月完成竣工验收备案,三个演艺空间合计约 4200 座。
把这条信息放回剧场工艺的语汇里,问题就清楚了:
真正难的不是把设备装够,是那串「哪一步必须在哪一步前面」的工序没排清。
封顶、备案、挂灯,都只是房子的事;能不能开演,看的是台下和台上那串看不见的活。

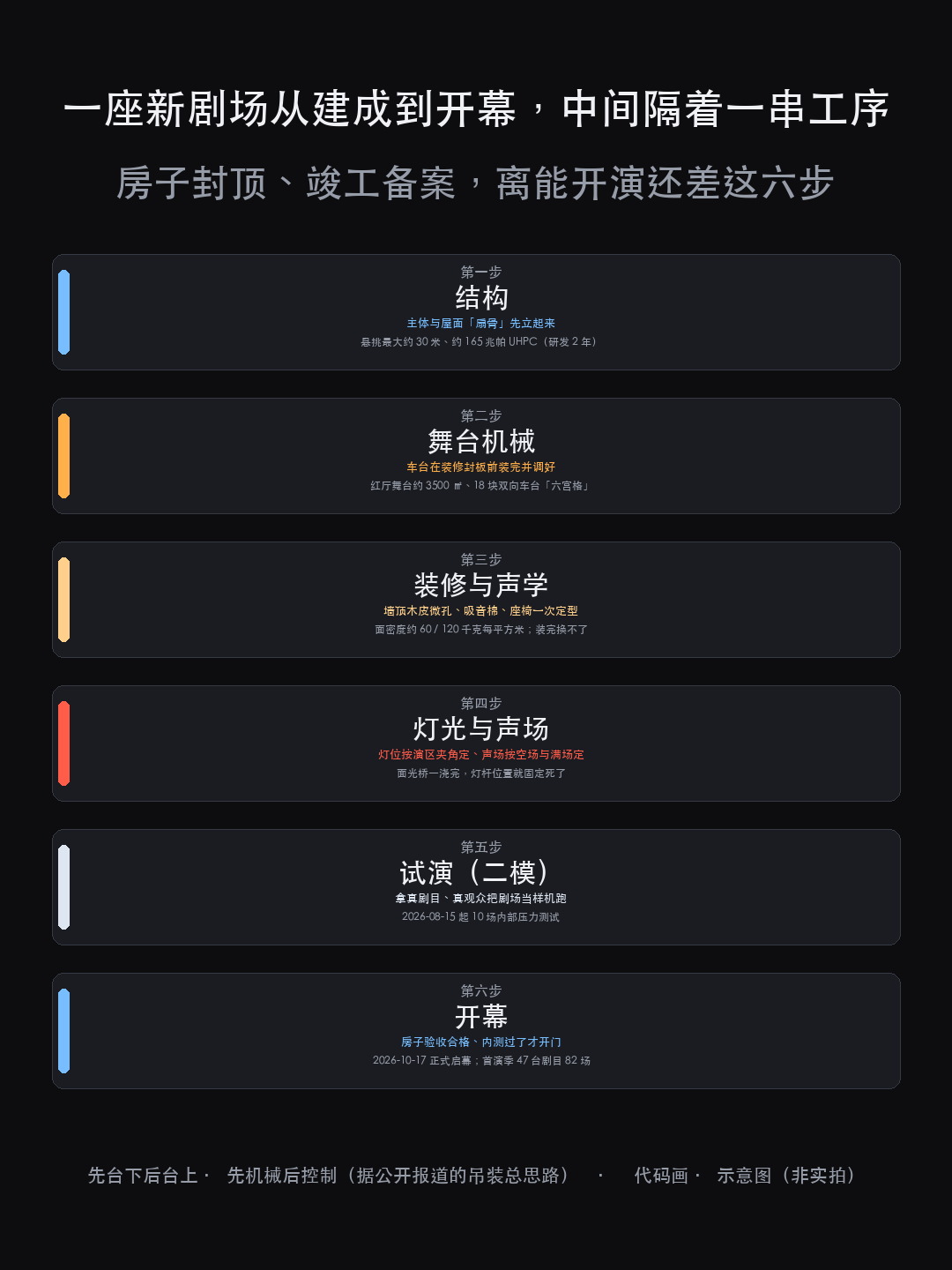

二、那 10 场内测在测什么:把剧场当样机跑一遍
从 2026 年 8 月 15 日起,剧院启动 10 场内部压力测试。他们把它叫「二模」—— 对标施工里的「一模、二模」,意思是先按真活儿试做一遍。
8 月 21 日晚红厅首场内测,上海芭蕾舞团《寻找木卡姆》登台,约 1700 名观众受邀,上芭搬来 6 个集装箱舞美道具、花 3 天完成装台;红厅也首次启用可向下翻转的芭蕾舞台。
这一晚测的不是装修:大群舞压下来时舞台机械的状态、舞台地板的脚感、灯光与音响、观众厅的声场,还有后台更衣室(电子屏、电子密码)和演员通道这些配套。
从现场照片看,把剧场当「样机」,用真实剧目、真实观众、真实装台跑一遍 —— 只做设备空转,问题要等观众坐进来才暴露。
三、第一笔账:先定台下,再定台上

这类工程的通行做法是「先台下后台上、先主台后侧台、先机械后控制」。
台下就是舞台机械。红厅舞台总面积约 3500 平方米,18 块双向驱动车台拼成「六宫格」,横竖两向都能平移,才满铺得开主舞台的演区;镜厅一侧靠 21 台座椅升降机切换横跨、中心、尽端三种舞台模式。
车台得在装修封板前做完 —— 封了板再改,机械要凿开重装;侧台的转换装置同理,工序上排在主台之后,但不能排在装修之后。
顺序反了,代价不在机器上,在把装修拆回去。
四、第二笔账:灯位是在面光桥浇下去之前就定死的
面光桥是观众厅里挂面光的桥。一旦浇筑完成,灯杆位置和灯具安装细节就固定了。
所以做法是提前一步:在面光桥的施工策划阶段,就基于模型把舞台的灯光模拟跑一遍,专门盯复杂空间夹角里「最不利条件」那几条光路,再回头微调灯杆位置与灯具安装细节。
调的不是灯,是桥。桥浇完了,灯就只能在原地打。行业里,灯位一浇死,DMX512 那套控制链路和分区供电就只能按当时那张图走;信号衰减也一样,桥上没位置就是没有。后补 Art-Net 或 sACN,也只能先有那根线。
这一笔和声学是同时发生的事:墙体木皮上的针眼微孔、背后的吸音棉空腔、座椅的布料与高度,都按空场与满场的差别在装修阶段定;红厅空场背景噪声要按 NC 值 15 这类指标验收,缩尺声学模型就是提前算这一步用的。
五、系统怎么搭、要用什么设备

这类工程的通行做法,是把三笔账一起排,每条都落到清单上:
设备:
- 舞台机械:按剧目站位与换景流程定车台分区与行程,不能等封板再改,否则机械要凿开重装。
- 观众厅声学:按空场与满场差别选墙顶与座椅,不能装完再换,否则吸声构造整体返工。
- 面光桥与灯位:按演区夹角和最不利条件算灯杆位置,不能等桥浇完再调,否则灯位固定死。
- 舞台与观众厅照明:按演区照度与可调范围选灯与回路,不能只看单灯参数,否则压不出均匀演区。
控制:
- 控制层级:按先机械后控制联调,不能先上控制再补机械,否则联动逻辑推翻。
- 场景与预设:按每部剧的 cue 存预设,不能临场推,否则换幕来不及。
- 备份与接口:按主备两路存文件、按分区送信号,不能只留一路主干,否则一断全场停。
素材:
- 剧目台账:按首演季场次与装台窗口排,不能等开票再排,否则场次接不上。
- 试演计划:按「二模」拿真戏真观众跑,不能只做设备空转,否则观众一进来问题才暴露。
- 交付件:按机械行程表、灯光场景表、声学参数表交付,不能只交设备清单,否则下一个人接不上手。
先算清机械、声学、灯位的先后,再按它配设备、配控制、配流程。
落到清单上,这一节就是配设备与控制流程的骨架:台下那笔决定机械的分区与行程、
台上那笔决定声学材料与灯位、联调那笔决定控制层级、场景预设与试演安排。
顺序是这三笔共同的前提。
六、代价:错一步,要重做哪些工序
把代价说直白些。现场最容易漏的,就是把两套光当成一套排。
双螺旋楼梯是这栋楼最打动人的部分,却是最晚能定、也最先要定死的那部分 —— 它的形体与朝向,是方案阶段就定下去的决定。
面光桥一旦浇筑完成,灯杆位置就固定了,只能靠「施工策划阶段」提前钉死。
声学材料更硬:木皮微孔、吸音棉空腔、座椅布料与高度,都在装修阶段定,装完就无法替换。
所以返工不是改一个参数:机械返工要凿开装修、灯位返工要凿桥、声学返工要拆墙顶。
只夸设备、不写代价的方案,行家一眼就看过去了。
七、常见疑问
问:房子验收合格了,为什么还不能开演?
答:竣工验收看的是房子本身。舞台机械联动、舞台地板弹性、观众厅声场、后台动线这一串,都不在竣工清单上,需要另外按真实剧目跑一遍才能确认。
问:建筑照明和观众厅照明不是一回事吗?
答:是两套目标和两拨验收。建筑照明对着江对岸,管城市界面,常落到 LED洗墙灯和夜游灯光上;舞台影像侧谈的是工程投影机和投影融合,跟观众厅照明是另一套验收目标。观众厅照明对着台口,服务的是舞台演区、演员的脸和那套声场。混成一套排,到头来一定一边亮、一边不够。
问:为什么不直接报转台、吊杆、升降台的数量和混响时间?
答:因为公开报道里没有给这些数字。这里只讲做法与顺序 —— 先定哪一步、后定哪一步、晚了要重做什么;
具体数值要按每个厅的条件另行计算,不在这篇文章里编。
这类活通常按三笔一起排(也是报清单的骨架):
- 先定台下:舞台机械按换景流程定分区与行程,得在装修封板前做完,封了板再改就得凿开重装。
- 再定台上:声学按空场与满场定、面光桥灯位按演区夹角定;墙顶装完、面光桥浇完就固定了,不能事后补。
- 最后联调:控制按「先机械后控制」接,场景按每部剧存成预设,试演按「二模」拿真戏、真观众跑一遍。
外行看新剧场,看的是装修够不够气派。
内行先看的是台下和台上那套工序有没有按顺序定死。
设备不难。
难在这套顺序,得赶在封板之前定下来。
你们手上的厅,第一步先定哪几样?评论区说一句。
